10月21日から行われていた地下3段式駐車場の平面化工事が終わりました。
なかなか面白かったです。

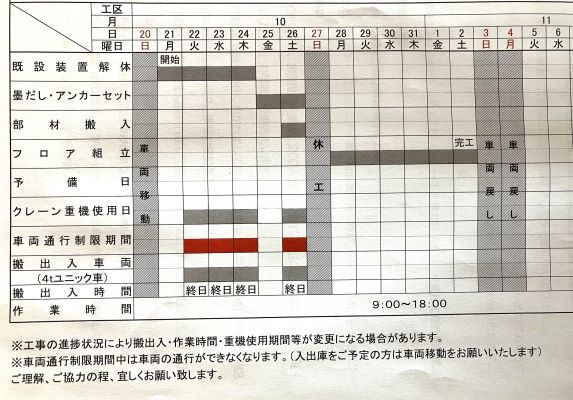

これが工程表。

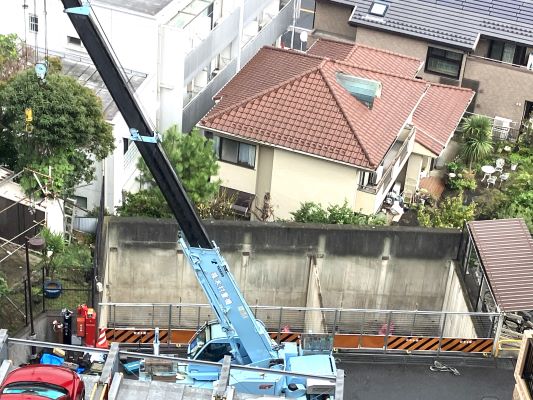

21日はそれほど変化が無かったのですが、22日からクレーン車が入りました。
5列3段あるのですが、全てを外していくようです。

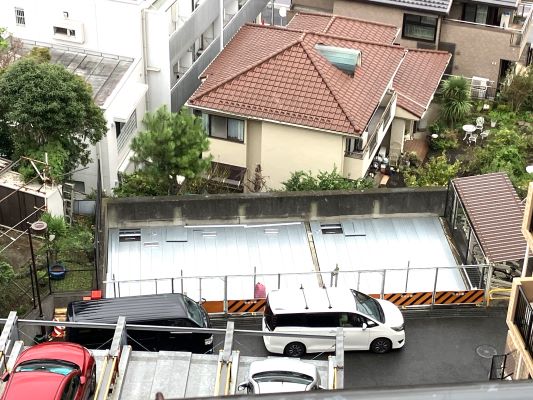

22日の工事完了時には、大きな鉄板は外されていました。

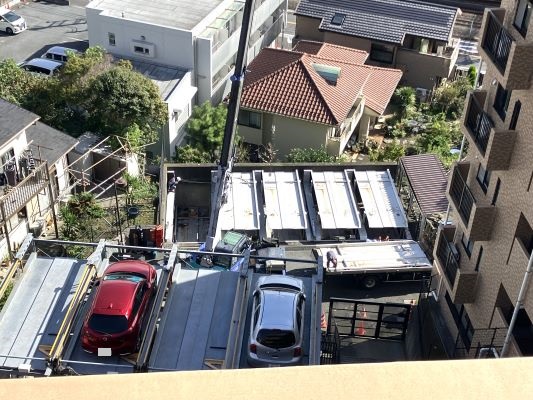

23日には別のクレーン車が入り残りの部分を取り外しました。

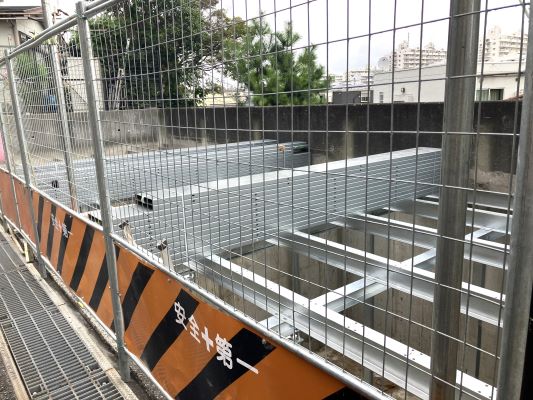

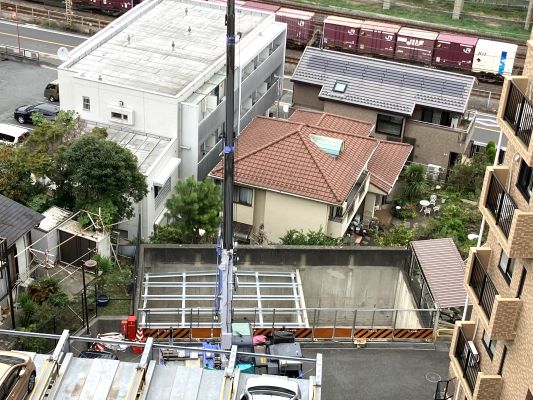

ぽっかりと穴が空いています。
24日もクレーン車が入る予定でしたが、来ませんでした。
順調に進んでいるようです。

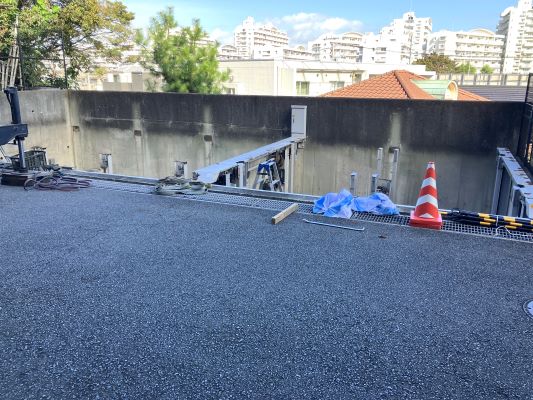

25日には、穴の中に人が入り何やらやっています。
墨だし・アンカーセットの工程のようです。

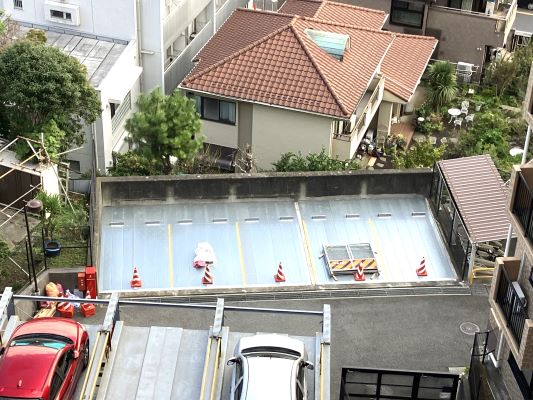

26日にはクレーン車が入って、上に何やら載せています。
28日には綺麗に揃えられていました。
29日には更に鉄板が載せられて行きます。
30日はあまり変化を感じなかったのですが、31日にはほぼ出来上がりの様子でした。

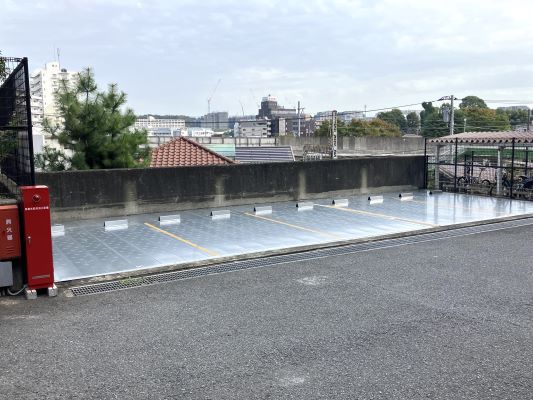

そして、1日には完了との事。
早かったです。
でも、この中はぽっかりと空いた空間があるのだと思うとちょっと怖いです。
